泸州天然气发电项目全面投产 - 创国内同类型机组试运新纪录

泸州天然气发电项目全面投产 - 创国内同类型机组试运新纪录

2025-10-28 11:29
4


10月25日16时18分,四川能源发展集团泸州天然气发电项目2号机组圆满完成168小时试运行,标志着该项目全面建成投产。试运行期间,机组各项性能指标表现优异,从首次并网到通过168小时试运行仅用时13天,创下了国内H级燃机整套启动调试用时的新纪录。

山东安装集团负责本项目锅炉建设安装工作,建设过程中,项目部人员将安全、质量放于首位,高质量完成了各节点任务建设工作,赢得业主与合作方的高度认可。今年5月30日,该项目1号机组顺利完成168小时试运行,为2号机组投产奠定坚实基础。

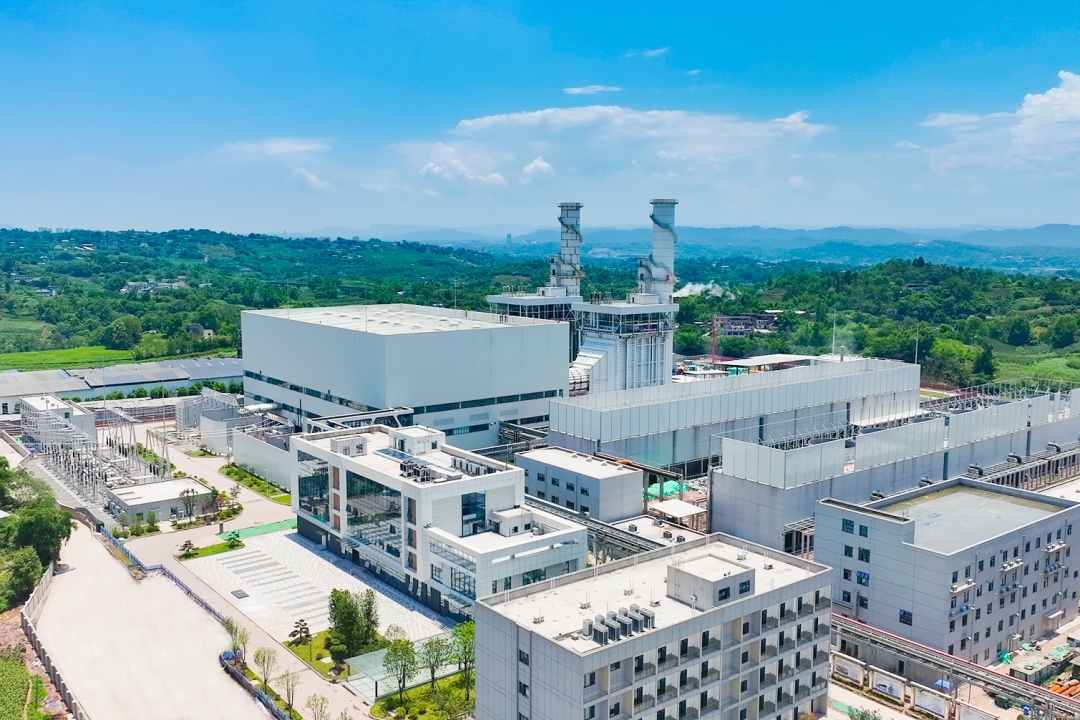

项目地处泸州市江阳区江北镇,是四川省“十四五”能源规划和电力发展规划的重点项目,项目规划建设2台700MW等级燃气-蒸汽联合循环机组,总投资约35亿元。项目全面投产后预计年发电量可达35亿千瓦时,将有效改善泸州电网电源结构,促进当地天然气资源优势向经济优势转化,显著提升四川电网的顶峰兜底能力和应急调峰水平,为川南省域经济副中心建设提供电力安全支撑,为地方经济发展注入新的动力。
